수주산업의 손실 프로젝트, 조기경보 확인법

by 와찬 2025. 9. 12.



#수주산업 #프로젝트 #조기경보 #손실 #체크 #노하우

수주산업의 경우 긴 계약기간과 대규모 자금투입이라는 특징 때문에 특히 신규프로젝트에 대해서는 손실이 늦게 발견되고는 합니다.

그이유는 공정율과 실제 현금흐름이 따로 놀기도하고, 신규프로젝트일 경우 정확한 진행율을 뽑아내기가 쉽지 않기 때문이라고 생각합니다.

예산도 안맞는 경우가 다수있고요. 그래서 이 부분을 조금이나마 해결할 수 있게

글을 써보고자 합니다.

01. 데이터 수집

필요정보 : 계약금액, 예산금액, 누적실제원가, 누적청구액, 누적수금액

완성추정원가(보통 PM이 들고있습니다.)



02. 공식 정의 및 KPI 설정

가. 원가소진율 : 누적실제원가/예산원가

나. 공정율(투입법) : 누적실제원가/완성추정원가

다. 청구율 : 누적청구액/계약금액

라. 수금율 : 누적수금액:계약금액

마. 청구-공정 괴리 : 청구율 - 공정율

바. 수금-청구 괴리 : 수금율 - 청구율

사. 예상이익 : 계약금액 - 완성추정원가

03. 조기경보 수식

가. 원가과소예산/초과집행 신고 :

(누적실제원가/예상원가)-공정율 > 10%가 2개월 연속이면 경보

나. 현금경색 신호

(청구율 < 공정율) 혹은 (수금율<청구율)이 10% 이상이면 경보

다. 마진훼손

(계약금액 - 완성추정원가)/계약금액) 전월대비 -1%이상 하락이 연속되면

경보



04. 위 정보를 대시보드로 구성 (심플하게 표로 만들었습니다. python으로 한글

로 표기되게 했더니 글이 깨지네요..)

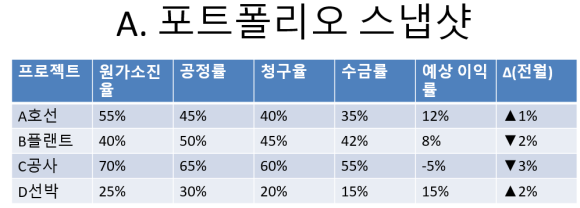

가. 포트폴리오 스냅샷

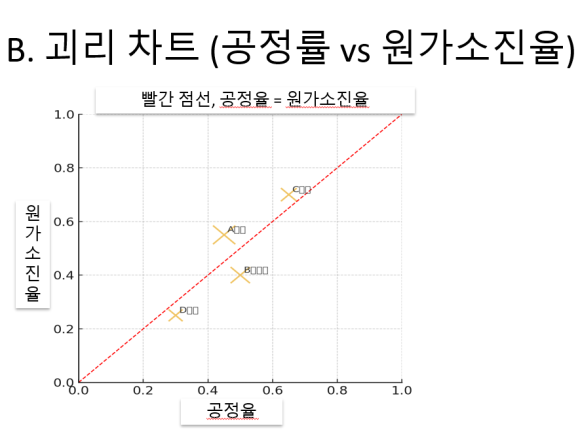

나. 괴리 차트

다. 원가전망 및 트렌드



05. 운영사이클 설정(언제까지 뭘 하겠다.)

06. 체크리스트 확인

가. 공정율과 원가소진율 괴리있는 프로젝트 있는가?

나. 현금경색 신호 프로젝트 있는가?

다. 마진훼손이 2개월 연속 인가?

끝.
